Lešení kolem panelového domu se v září objevuje častěji než ve zbytku sezóny a není to náhoda. Zateplovací firmy mají na fasádu jen omezené časové okno, a čím dál do podzimu se práce protáhne, tím větší je riziko, že harmonogram utne studené ráno nebo první mráz. Součástí plánu bývá i to, odkud se na fasádu vezme proud, protože fasádní výtah a stříkací technika na maltu si o výkon řeknou hned první pracovní den.
Proč se zateplení paneláků tlačí do podzimu
Kontaktní zateplovací systémy, tedy izolační desky lepené a pak omítané přímo na fasádu, mají dané technologické okno. Lepicí a stěrkové hmoty na bázi cementu se zpracovávají při teplotě vzduchu, podkladu i materiálu od 5 do 30 stupňů Celsia, ve stejném rozmezí probíhá i zrání, které trvá zhruba den až dva. Pod pět stupňů hmota nezraje správně a přilnavost i pevnost vrstvy klesá. Zářijové ráno na severní straně paneláku bývá právě na hraně, proto se práce spouští co nejdřív po ránu a stavbyvedoucí hlídá předpověď na několik dní dopředu.
Druhý tlak přichází zvenčí. Topná sezóna podle vyhlášky č. 194/2007 Sb. o pravidlech pro vytápění a dodávku teplé vody začíná prvního září a trvá do konce května, ale dodavatelé tepla reálně topí, až průměrná denní teplota dva dny po sobě klesne pod 13 stupňů. V posledních letech to v praxi vychází na druhou polovinu září. Dokud dům stojí v lešení a plachtách, tepelné ztráty rostou. SVJ nebo bytové družstvo proto chce mít fasádu hotovou dřív, než se topení skutečně rozjede, protože dva týdny zpoždění na začátku prací se na konci sezóny těžko dohánějí.
Fasádní výtah dělá to, co schodiště ani domovní výtah nezvládnou

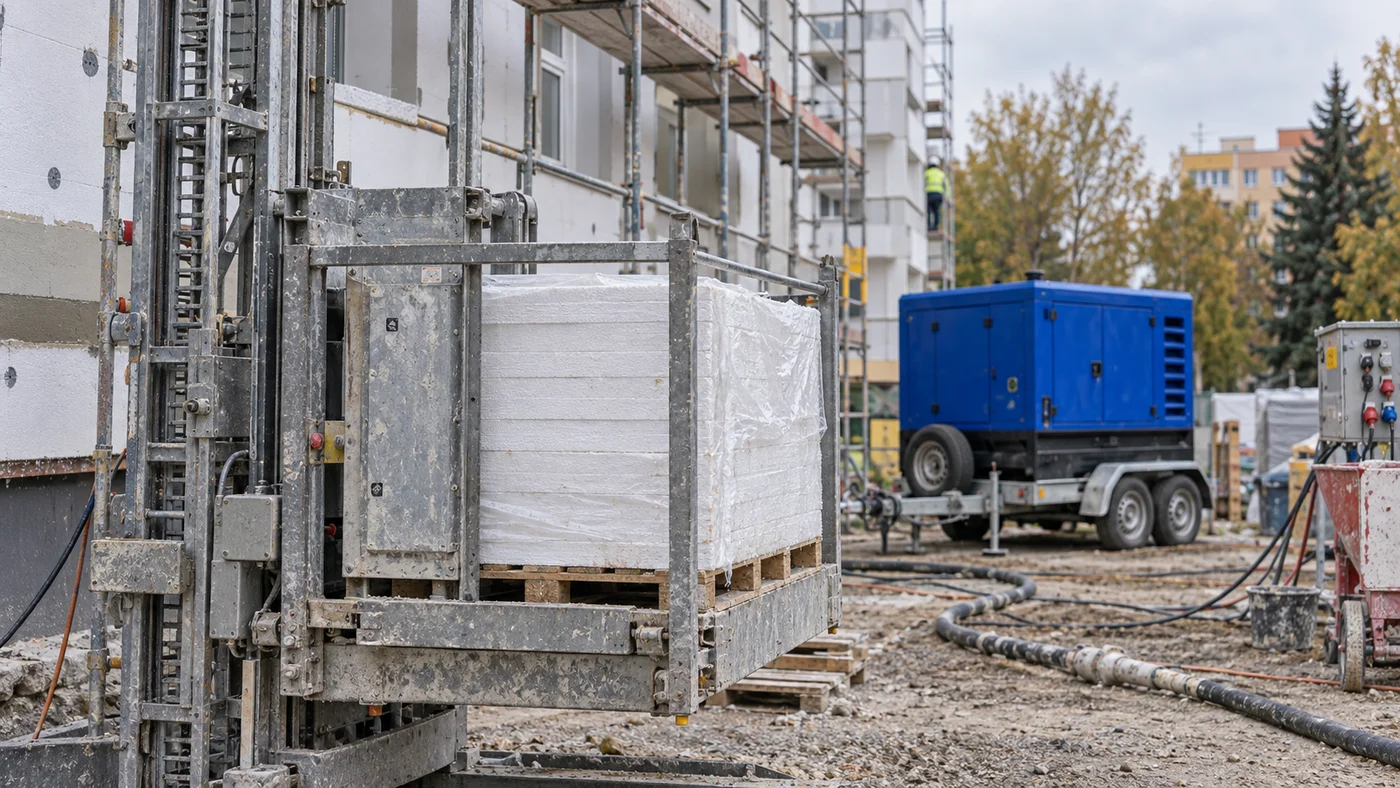

Na paneláku s deseti a víc podlažími je nákladní výtah zavěšený na fasádě lešení prakticky nutnost. Izolační desky, pytle lepidla a role armovací sítě by se jinak musely tahat po schodech, a vnitřní výtah domu na stavební provoz určený není, navíc ho potřebují nájemníci. Fasádní nákladní výtahy pro tuhle zakázku mají dvourychlostní pohon o výkonu 3,0/6,1 kW při napájení 400 V a jistí se vlastním okruhem odděleným od domovní zásuvky ve společných prostorách. Nosnost běžného typu se pohybuje kolem 850 kg nákladu, tedy klidně paleta izolačních desek nebo pár pytlů lepidla na jednu jízdu. Stroj jede v podstatě celou pracovní směnu, protože každé patro lešení potřebuje průběžný přísun materiálu, ne jednorázovou dodávku ráno.

Stříkací a omítací stroj běží na vlastním okruhu
Souběžně s výtahem jede na lešení druhý spotřebič, který na fasádách často rozhoduje o tempu prací: kontinuální míchací a stříkací stroj na lepidlo nebo tenkovrstvou omítku. Míchací motor běžného stroje této třídy má výkon kolem 5,5 kW, k tomu se přidává motor podávacího šneku 0,75 kW a vzduchový kompresor pro stříkací pistoli kolem 0,9 kW, dohromady něco přes 7 kW. Připojuje se na třífázový rozvod 400 V a jistí se 32ampérovým jističem. Stroj běží po většinu směny prakticky bez přestávky, protože ruční míchání by tempo podzimního harmonogramu na velké ploše paneláku nevydrželo. Pokud přípojka v místě stavby na současný běh výtahu, stříkací techniky i drobného nářadí nestačí nebo tam žádná není, stavební firma proto s dostatečným předstihem poptá u půjčovny velkých elektrocentrál pronájem stroje s dostatečnou rezervou.
Kolik výkonu agregát na fasádě reálně potřebuje
Jmenovité hodnoty obou strojů dohromady dají zhruba 13 kW, přes 6 kW na výtahu a něco přes 7 kW na míchacím a stříkacím stroji i s kompresorem. K tomu se přidá osvětlení lešení v ranním šeru a pár kusů ručního nářadí, řádově jednotky kW navíc. Prostý součet vychází na centrálu při horní hranici rozsahu 15 až 20 kVA, tedy blízko nejmenšímu stroji ve flotile. Tohle číslo ale nepočítá s rozběhem. Asynchronní motor při startu odebírá násobně vyšší proud než v ustáleném chodu, u přímého rozběhu se udává obvykle pětinásobek až osminásobek jmenovité hodnoty. Motory nad zhruba 3 kW se ale kvůli téhle špičce většinou nespouští přímo, ale přes hvězda-trojúhelník nebo plynulý rozběh, který náraz zmírní, i tak ale zůstává výrazně nad provozním odběrem. Když se výtah a stříkací stroj rozjedou v podobnou chvíli, což se na lešení ráno běžně stává, krátkodobá špička převýší součet štítkových hodnot. Proto se vyplatí poptat centrálu s rezervou o stupeň nebo dva výš v ceníku, ne nejmenší stroj z flotily, a dimenzovat i přívodní kabeláž na plnou zátěž obou strojů najednou.
Kdo zateplení plánuje, ať je to výbor SVJ nebo dodavatelská firma, si výpočet výkonu ověří dřív, než objedná lešení. Kdo poptá elektrocentrálu na poslední chvíli bez ohledu na souběh výtahu a stříkacího stroje, riskuje výpadek uprostřed pracovní směny, a v těsném podzimním harmonogramu se to už nedohání snadno.
